Autoconstruire sa maison réduit les coûts, à condition de déléguer les travaux à risque

L’autoconstruction d’une maison peut réduire le coût de la main-d’œuvre et offrir une grande liberté sur les plans, les matériaux et le rythme du chantier. Elle transforme toutefois le particulier en pilote de projet. Il doit sécuriser le terrain, chiffrer chaque poste, coordonner les intervenants et assumer les conséquences des choix techniques. Construire soi-même ne signifie donc pas tout faire seul : l’autoconstruction partielle est souvent la solution la plus réaliste.

Définir le bon niveau d’autoconstruction avant de signer

Dans une autoconstruction, vous êtes le maître d’ouvrage. Vous financez l’opération, choisissez les entreprises, commandez les matériaux et validez les travaux. Vous pouvez réaliser l’intégralité du chantier, confier le gros œuvre à des artisans puis terminer l’intérieur, ou déléguer les lots qui exigent un savoir-faire, des outils ou une validation spécifique. Ce choix doit être arrêté avant l’achat du terrain et intégré au budget.

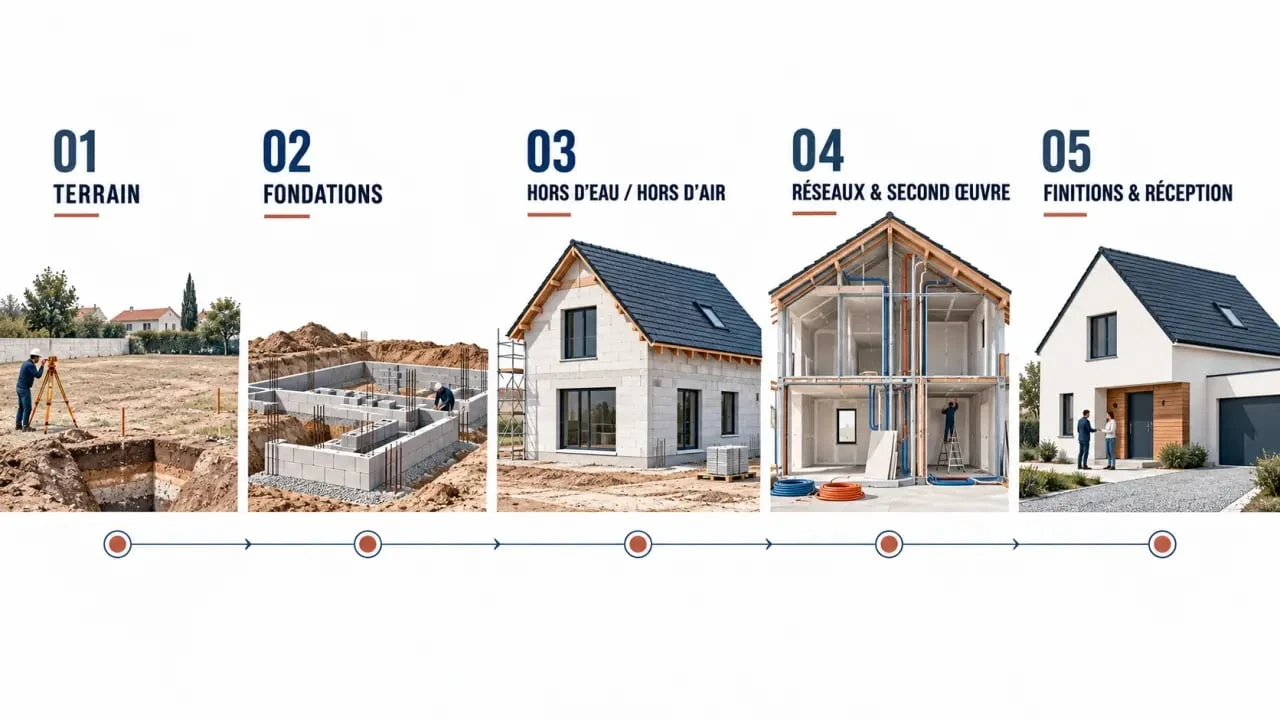

Étapes clés de l’autoconstruction maison, de la préparation du terrain à la réception
Étapes clés de l’autoconstruction maison, de la préparation du terrain à la réception

Le terrain détermine une partie du projet

Avant l’achat, consultez le PLU auprès de la mairie. Il fixe notamment les règles d’implantation, de hauteur, d’aspect extérieur et parfois de matériaux. Vérifiez aussi la constructibilité, l’accès des camions, la présence des réseaux, l’assainissement et le coût de la viabilisation. Un terrain peu cher, mais pentu, difficile d’accès ou éloigné des raccordements peut absorber une grande partie des économies espérées.

Une étude de sol renseigne sur la stabilité, la capacité portante, la présence d’eau et les fondations adaptées. Sur un sol argileux, instable ou en pente, improviser les fondations expose à des fissures, des infiltrations ou des affaissements coûteux à corriger. Cette étude doit donc intervenir avant de figer les plans et le système constructif.

Un plan simple économise bien plus qu’un matériau moins cher

La maison la plus économique à autoconstruire est généralement compacte, avec une toiture simple, des portées limitées et des réseaux regroupés. Une salle d’eau, une cuisine et un local technique proches réduisent les longueurs de plomberie et facilitent les interventions. Les logiciels de plans peuvent aider à visualiser le projet, mais ils ne remplacent pas la vérification des règles d’urbanisme, de la structure et de la performance attendue au titre de la RE2020.

Considérez le plan comme une boussole de chantier plutôt que comme une image définitive de la future maison. Chaque mur décalé, ouverture ajoutée ou gaine oubliée modifie ensuite les commandes, les passages de réseaux et l’ordre des artisans. Figer les dimensions, les seuils, les réservations et les emplacements techniques avant les fondations évite les décisions tardives qui désorganisent le chantier.

Calculer un budget qui résiste aux imprévus

Les repères disponibles situent le budget d’une autoconstruction entre 1 000 et 1 500 € par m², selon le type de maison, la région, les matériaux, la part de travaux déléguée et le niveau de finition. Pour 100 m², cela représente 100 000 à 150 000 € ; pour 150 m², 150 000 à 225 000 € ; pour 200 m², 200 000 à 300 000 €. Ces montants concernent la construction et doivent être complétés par le terrain et les frais périphériques.

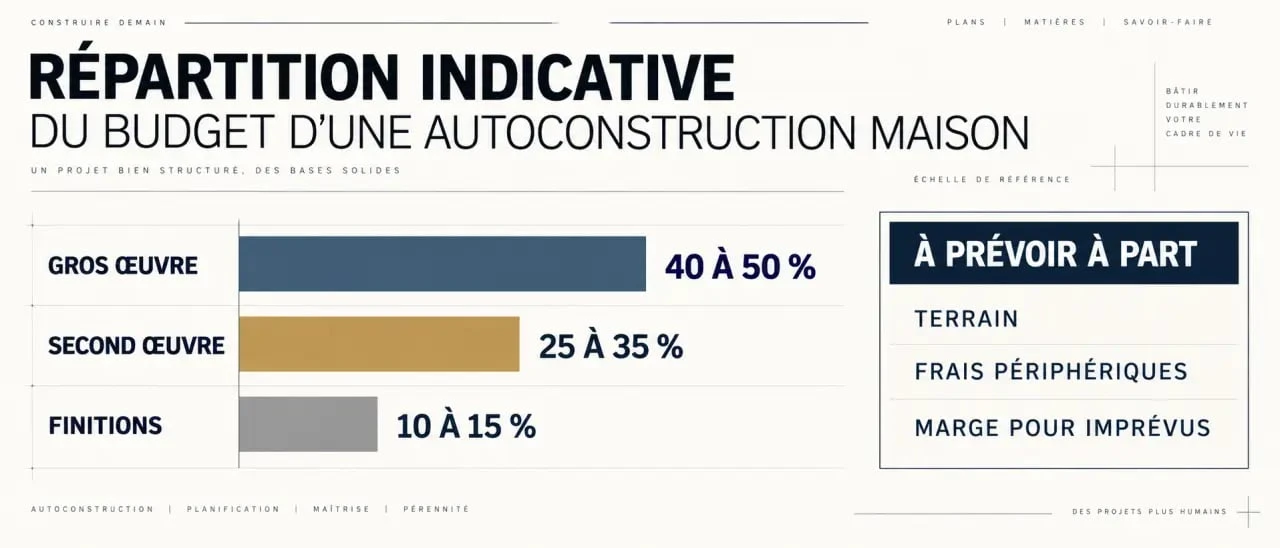

Répartition indicative du budget d’une autoconstruction maison entre gros œuvre, second œuvre et finitions
Répartition indicative du budget d’une autoconstruction maison entre gros œuvre, second œuvre et finitions
Poste Part indicative du budget de construction Points de vigilance
Gros œuvre 40 à 50 % Terrassement, fondations, murs, charpente, couverture et étanchéité
Second œuvre 25 à 35 % Menuiseries, isolation, cloisons, électricité, plomberie et chauffage
Finitions 10 à 15 % Enduits, peintures, sols, équipements et extérieurs

À ce chiffrage s’ajoutent le terrain, les frais d’acquisition, l’étude de sol, les raccordements, l’accès au chantier, les livraisons, la location d’équipements, les assurances, les taxes et les surplus de matériaux. Intégrez une marge de sécurité dès le financement. Une rupture de stock, une météo défavorable ou une reprise technique ne doivent pas mettre le chantier à l’arrêt.

Les économies potentielles, estimées entre 30 et 50 % par rapport à un constructeur, sont possibles lorsque votre main-d’œuvre remplace réellement celle d’une entreprise et que vous disposez du temps nécessaire. Elles diminuent si les reprises, les achats urgents et les interventions correctives se multiplient. Le temps personnel a aussi une valeur : une économie apparente peut devenir coûteuse si le projet s’étire et retarde l’emménagement.

Organiser le chantier par dépendances, pas seulement par corps de métier

Un chantier avance lorsque chaque phase prépare la suivante. Après la conception, le permis de construire et l’affichage réglementaire, la période de recours des tiers doit être prise en compte avant les engagements irréversibles. L’instruction du permis est couramment annoncée entre deux et trois mois, mais un dossier incomplet ou un projet incompatible avec le PLU peut rallonger le calendrier.

  • Préparer : finaliser les plans, étudier le sol, organiser les accès et les raccordements, puis planifier les livraisons.
  • Mettre hors d’eau et hors d’air : réaliser les fondations, les murs, la charpente, la toiture et les menuiseries extérieures.
  • Rendre habitable : poser l’isolation et les cloisons, installer les réseaux électriques, la plomberie, la ventilation et le chauffage.
  • Terminer et contrôler : effectuer les revêtements, les peintures, les équipements, les aménagements extérieurs et les vérifications finales.

Le gros œuvre exige une rigueur absolue, car il conditionne la solidité et l’étanchéité de la maison. Le second œuvre détermine le confort quotidien, la performance énergétique et la mise en service des équipements. Tenez un planning avec les délais de commande, les dates de séchage, les réservations dans les murs et les interventions qui ne peuvent pas se chevaucher. Photographier les réseaux avant la fermeture des cloisons et conserver les factures, notices et plans de récolement simplifie les réparations futures et une éventuelle revente.

Choisir les travaux à faire soi-même et ceux à confier

Les finitions offrent souvent le meilleur rapport entre économies, apprentissage et risque maîtrisé. Peinture, revêtements de sol, certaines cloisons, montage de meubles ou aménagements extérieurs peuvent être réalisés progressivement. À l’inverse, une erreur sur une fondation, une étanchéité de toiture ou un réseau encastré peut coûter bien davantage que l’intervention initiale d’un professionnel.

Déléguer les points de rupture technique

Le recours à un géotechnicien, à un bureau d’études ou à des artisans expérimentés est particulièrement pertinent pour les fondations complexes, la structure, la charpente-couverture, l’étanchéité, le chauffage et les installations de réseaux. Pour l’électricité, l’installation doit être validée afin d’obtenir le Consuel. Faire intervenir un électricien agréé sécurise la conformité et la mise en service.

Demandez des devis qui détaillent précisément le périmètre, les matériaux, les délais et les assurances de l’entreprise. Une autoconstruction avec artisans ne consiste pas à juxtaposer des devis. Vous devez aussi vérifier les interfaces, par exemple entre l’isolation, les menuiseries, la ventilation et les gaines électriques. Chaque intervenant doit savoir ce qui doit être terminé avant son arrivée et ce qu’il laisse prêt pour la suite.

Comparer autonomie, constructeur et accompagnement

L’autoconstruction convient à une personne disponible, méthodique et prête à apprendre, ou à un foyer capable d’étaler les finitions. Elle permet une personnalisation maximale, mais transfère la coordination et une part importante du risque vers le propriétaire. La durée couramment évoquée est de 18 à 24 mois, contre 12 à 18 mois avec un constructeur.

Solution Atout principal Compromis à accepter
Autoconstruction totale Coût de main-d’œuvre réduit et contrôle direct Charge de travail, risques techniques et délais
Autoconstruction partielle Économies ciblées avec lots sensibles délégués Coordination des artisans à assurer
Constructeur sous CCMI Prix ferme, cadre contractuel, délai et garanties Personnalisation et arbitrages techniques plus encadrés

Examinez les assurances avant l’ouverture du chantier : responsabilité civile, dommages-ouvrage et garanties des entreprises ne jouent pas le même rôle. Les désordres relevant de la garantie décennale peuvent être couverts jusqu’à 10 ans après la réception. L’absence de couverture adaptée peut compliquer la réparation d’un sinistre et la revente, surtout avant ce délai.

À la fin des travaux, prévoyez les contrôles nécessaires, la réception, la déclaration d’achèvement et la demande de conformité. Conservez les factures, les contrats, les notices, les attestations et les plans. Ce dossier permet de suivre les équipements, de faciliter les réparations et de documenter le bien si vous le revendez.

La bonne décision n’est donc pas de choisir entre tout faire et ne rien faire. Gardez les tâches que vous maîtrisez, déléguez celles dont l’échec toucherait la structure, l’étanchéité ou la sécurité, puis suivez précisément chaque intervention. Cette répartition permet de préserver les économies de l’autoconstruction sans transformer le chantier en accumulation de risques.
